裝配式建筑里,灌漿套筒是預制構件鋼筋連接的核心環節。灌漿施工看著簡單 —— 把灌漿料灌進套筒里就行,但實際操作中不出漿、灌漿不密實、強度不夠的問題經常出現。JGJ 355-2015《鋼筋套筒灌漿連接應用技術規程》對灌漿施工有明確要求,這篇文章把關鍵環節和常見問題講清楚。
一、灌漿料攪拌,配比是第一道關
灌漿料是干混料,現場加水攪拌后使用??粗唵?,其實最容易出問題的就是這一步。
加水量須按鋼筋套筒廠家說明書。 灌漿料的流動度、強度、膨脹率都是按特定水料比設計的,水加多了強度上不去,水加少了流動度不夠灌不進去。不能憑感覺加水,要用計量容器按量配比。
攪拌要均勻。 一般先加水再加料,攪拌時間按說明書要求,通常先慢攪后快攪,確保粉料完全分散、沒有結塊。攪拌完不要立刻用,靜置一會兒讓氣泡排出,再做流動度測試,合格了才能灌漿。
攪拌好的灌漿料要在規定時間內用完。 灌漿料的流動度隨時間衰減,一般攪拌后 30 分鐘內要用掉,超過時間流動度不夠就不能再用了,更不能二次加水重新攪拌。不同廠家、不同批次的灌漿料不要混用。
二、灌漿操作,慢比快重要
灌漿不是灌得越快越好,慢灌才能灌密實。
灌漿前先檢查。 套筒的灌漿孔和出漿孔要暢通,不能被泥漿、灰塵堵住。構件接縫要用專用密封材料封好,防止灌漿時漏漿。密封不嚴漏漿,壓力上不去,套筒里就灌不密實。

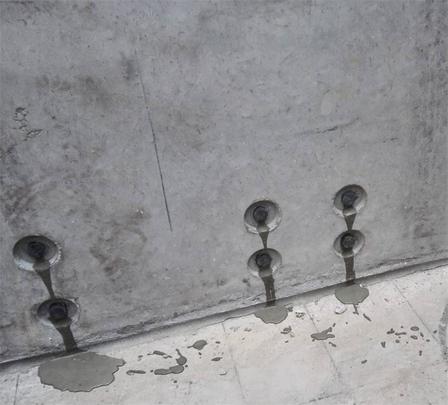

從灌漿孔灌,看出漿孔判斷。 灌漿料從灌漿孔緩慢灌入,直到出漿孔連續流出灌漿料 —— 注意是 "連續流出",不是剛滴出來幾滴就停。出漿不連續說明里面還有空氣,沒灌滿。出漿連續后,及時封堵出漿孔和灌漿孔,保持壓力。
灌漿壓力要適當。 壓力太大可能脹裂接縫或把構件頂起來,壓力太小灌不密實。按設備和廠家指導控制壓力,不要為了趕工猛加壓。
單倉灌漿時間不要太長。 一般控制在 20 分鐘以內,時間太長灌漿料在管路里開始凝固,容易堵管,也影響灌漿質量。
三、溫度控制,冬夏都有講究
灌漿料對溫度很敏感,太冷太熱都影響性能。
適宜施工溫度是 5℃到 35℃。 在這個區間內,灌漿料的水化反應和強度發展正常。
冬季施工要保溫。 氣溫低于 5℃時,要用低溫型灌漿料,拌合用水適當加熱(水溫不超過廠家規定),構件可以提前預熱,灌漿后覆蓋保溫。按 JGJ 355-2015 的 2023 年局部修訂,灌漿施工過程中環境溫度不低于 0℃,灌漿后 24 小時內灌漿部位溫度不低于 - 5℃。不能在結冰條件下施工,灌漿料里的水結冰體積膨脹,會破壞內部結構。
夏季施工要降溫。 氣溫超過 35℃時,避開正午高溫時段灌漿,灌漿料存放在陰涼處,攪拌用水可以加冰降溫,入模溫度控制在 30℃以下。灌漿后注意保濕養護,防止失水過快導致開裂和強度不足。
現場配個測溫槍。 每批次灌漿料攪拌前后測一下漿體溫度,環境溫度也記錄下來,出了問題能追溯是不是溫度導致的。
四、常見問題對照
不出漿。 先查灌漿孔和出漿孔有沒有堵,再查接縫有沒有漏漿,然后看灌漿料流動度夠不夠、壓力夠不夠。逐項排查,找到原因再灌,不要硬灌。
灌漿不密實。 多半是灌漿太快、排氣不充分、出漿判斷不準。放慢速度,確保出漿連續,及時封堵,必要時從出漿孔補灌。
強度不夠。 常見原因是加水量不對、養護溫度不夠、灌漿料過期。嚴格按配比攪拌,做好保溫保濕養護,進場時檢查保質期和合格證。
漏漿。 接縫密封不嚴,用專用密封材料仔細封堵,灌漿前檢查一遍,發現漏漿及時處理。
像鋼筋套筒廠家恒翔這類有多年套筒生產經驗的廠家,在直螺紋、冷擠壓、灌漿套筒等套筒領域有成熟的質量管控體系,作為裝配式建筑的關鍵連接件,采購時也需要關注鋼筋套筒廠家資質、產品合格證和型式檢驗報告,不能只看價格。
灌漿施工是隱蔽工程,灌完封了孔就看不見了,質量全靠過程控制。攪拌配比、灌漿操作、溫度控制,每個環節都按規范來,才能保證灌漿套筒的連接質量。裝配式建筑的結構安全,就藏在這些看不見的灌漿孔里。
五、FAQ問答
Q:灌漿料攪拌后用不完,可以二次加水再用嗎?
A:不可以。灌漿料的流動度隨時間衰減,超過使用時間后流動度不足,即使二次加水也無法恢復原有性能,而且會嚴重降低強度。攪拌好的灌漿料要在規定時間內(一般 30 分鐘內)用完,用不完的廢棄處理。
Q:灌漿后多久可以進行下一道工序?
A:要看灌漿料的早期強度發展和環境溫度。常溫下一般灌漿后 24-48 小時可以進行后續施工,具體時間以灌漿料廠家的技術要求和同條件養護試塊的強度為準。冬季低溫時強度發展慢,需要更長的養護時間,不能急于下一道工序。
Q:冬季施工灌漿料強度上不來怎么辦?
A:首先確認用的是低溫型灌漿料。然后檢查保溫措施:拌合用水是否加熱、構件是否預熱、灌漿后是否覆蓋保溫、環境溫度是否滿足要求(JGJ 355-2015 要求灌漿后 24 小時內灌漿部位溫度不低于 - 5℃)。如果已經灌完發現強度不夠,要延長養護時間并加強保溫,同時制作同條件試塊送檢,根據實測強度決定是否需要處理。
Q:灌漿時出漿孔一直不出漿怎么處理?
A:先停灌,逐項排查:灌漿孔和出漿孔是否被堵塞、接縫是否漏漿導致壓力上不去、灌漿料流動度是否足夠、灌漿壓力是否夠。找到原因排除后再灌。不要在不出漿的情況下持續高壓灌漿,可能脹裂接縫或構件。
#灌漿套筒 #鋼筋套筒 #直螺紋套筒 #灌漿施工 #灌漿料 #JGJ355 #裝配式建筑 #隱蔽工程 #冬季施工 #灌漿不密實 #質量控制 #鋼筋套筒廠家?
